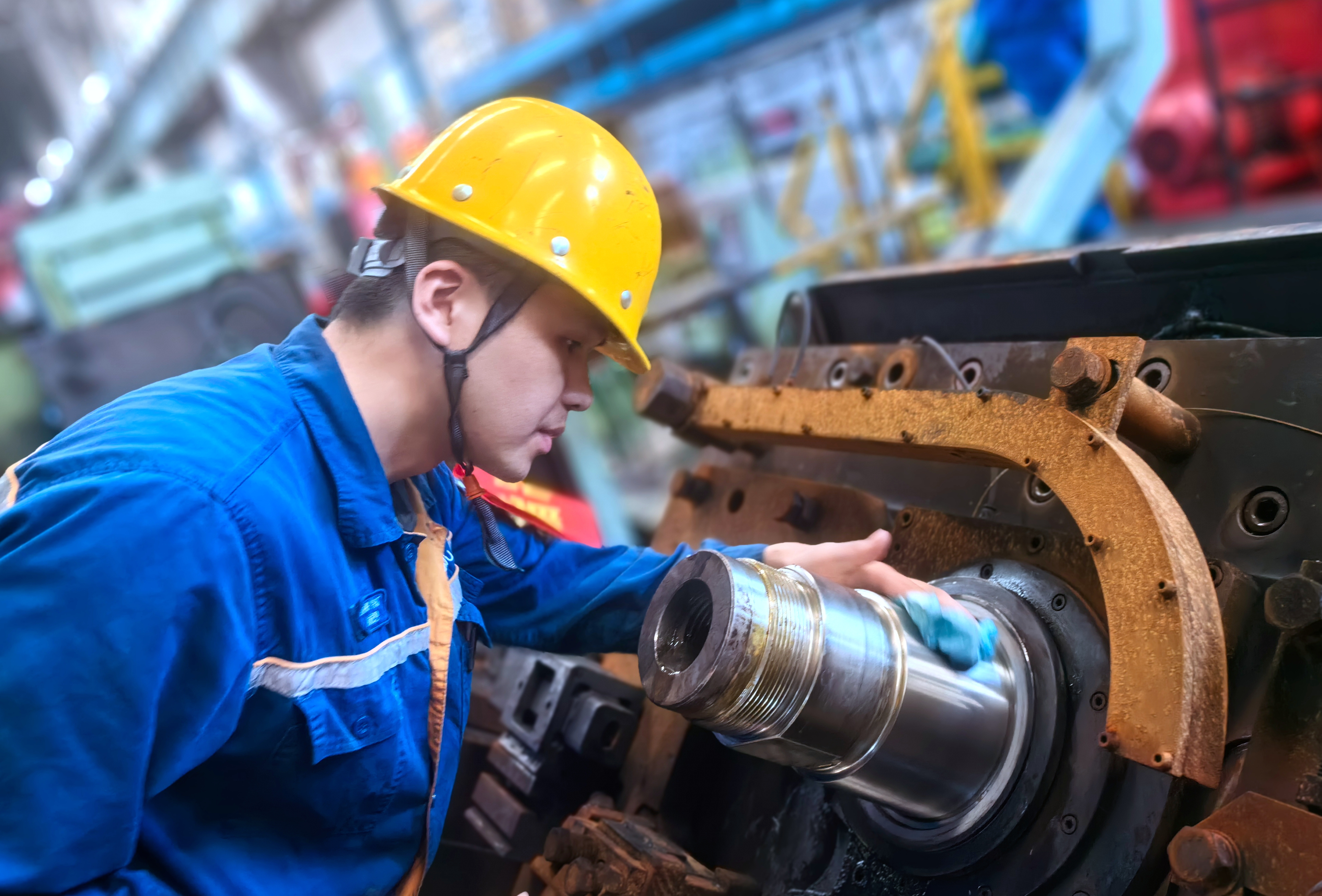

中南股份軋材廠棒一線輥環更換效率提升52.3%
2026-03-29 09:59:49
寶武集團中南股份軋材廠棒一線自“雙高棒”改造新增輥環工藝以來,緊緊圍繞“達產達效”目標開展攻關。其中,“輥環更換效率提升”作為重要攻關項目,通過推進操作標準化、流程優化與係統管理,取得顯著成效。2025年,輥環更換耗時實現大幅下降,從5月的109.8分鍾/套逐步降至12月的52.4分鍾/套,降幅達52.3%。

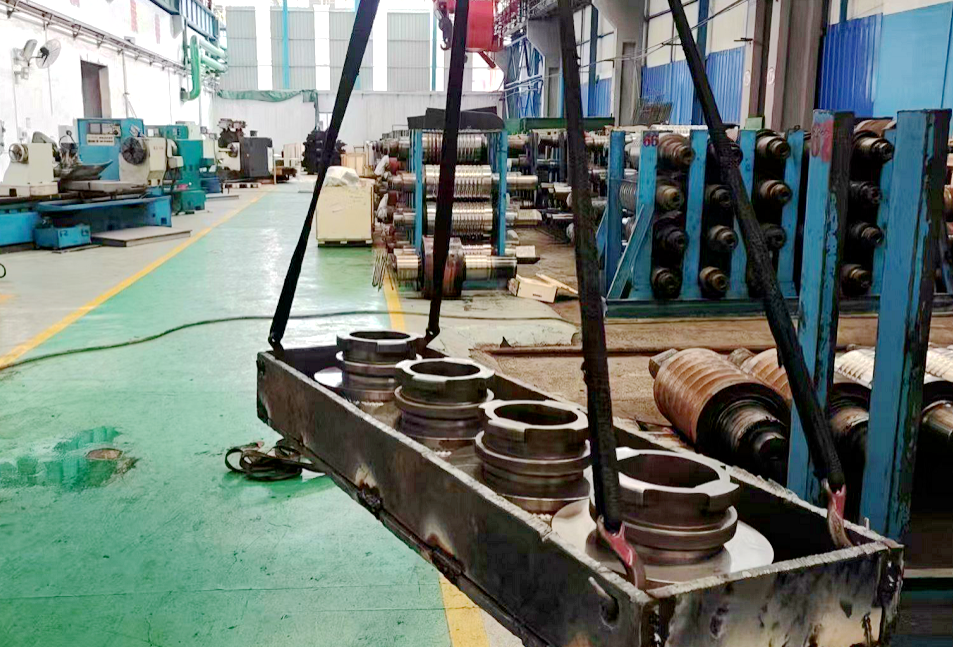

安裝流程規範,輸出固化文件
針對年內輥環安裝過程中出現的輥環上浮、錯孔、錯輥三類問題,車間工藝小組及時響應並閉環整改。在防止輥環上浮方麵,明確軋輥軸、錐套、輥環裝配前的清洗標準,同步做好油管接頭防護與清理,杜絕雜物卡阻油路;針對輥環錯孔問題,加強輥環墊安裝前後的檢查核驗,並重新製作環形調整墊以保證均勻受力;為解決裝錯輥環問題,出台《棒材車間棒一線輥環管理台賬製度與操作規範細則》及《規範棒一線輥環加工至安裝要求的臨時管理細則》,從登記、領用到安裝實施全流程規範管控。
改善安裝條件,優化作業環境
為提升輥環安裝作業條件,車間工藝小組深入現場,落實多項改進措施:一是製作專用輥環盒,避免吊裝過程中輥環磕碰;二是在雙通道上方加裝冷卻水,降低模塊區域環境溫度,提高安裝效率;三是完善模塊軋機四周平台敷設,消除作業安全隱患;四是借鑒高線經驗,對長期空過的19號、20號輥軸塗抹防卡劑,解決因輥軸生鏽導致的保護帽拆除難、軋輥軸打磨耗時等問題。
通過規範安裝流程、解決現場問題、改善作業環境,棒一線員工嚴格執行標準化作業,最終實現輥環更換耗時52.4分鍾/套的優秀成績。下一步,棒一線將持續優化工藝停機時間,結合當班設備更換需求、煉鋼生產計劃與軋製安排等內容,進一步整合與優化工藝環節,為生產效率提升奠定更紮實基礎。(陳娟)
來源:中國冶金報-中國鋼鐵新聞網
編輯:溫曉霞
相關文檔
版權說明
【2】 凡本網注明"來源:XXX(非中國鋼鐵新聞網)"的作品,均轉載自其它媒體,轉載目的在於傳遞更多信息,並不代表本網 讚同其觀點,不構成投資建議。
【3】 如果您對新聞發表評論,請遵守國家相關法律、法規,尊重網上道德,並承擔一切因您的行為而直接或間接引起的法律 責任。
【4】 如因作品內容、版權和其它問題需要同本網聯係的。電話:010—010-64411649
地址:北京市朝陽區安貞裏三區26樓 郵編:100029 電話:(010)64442120/(010)64442123 傳真:(010)64411645 電子郵箱:
中國冶金報/中國鋼鐵新聞網法律顧問:大成律師事務所 楊貴生律師 電話: Email:
中國鋼鐵新聞網版權所有,未經書麵授權禁止使用 京ICP備07016269號 京公網安備11010502033228
