重慶鋼鐵年修現場傳來捷報
2026-04-16 04:12:45
8月13日淩晨0點

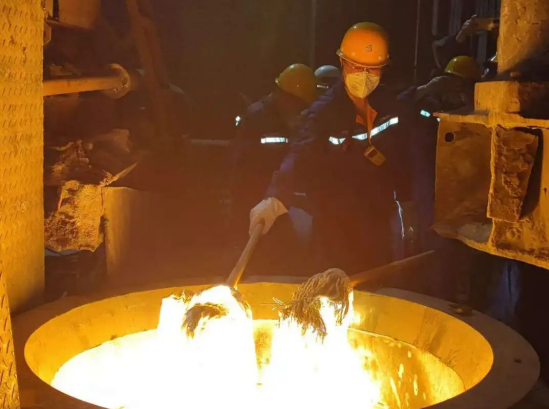

煉鋼廠1號轉爐成功兌鐵
標誌著本次年修煉鋼廠
第一階段任務圓滿完成

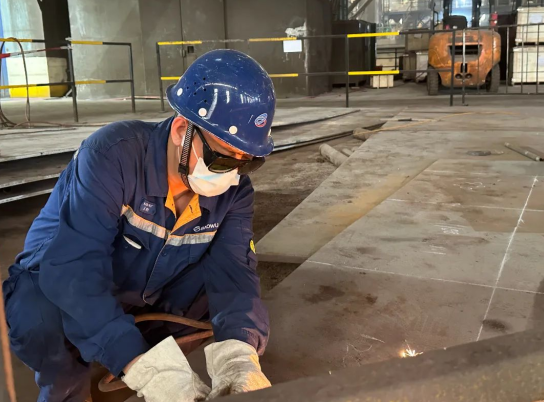

煉鋼廠1號轉爐年修自7月26日0點開始至8月13日0點完成,實際工期432小時,較計劃工期提前了10%。本次年修計劃項目161項,完工率100%,其中與1號轉爐相關的安全整改項目煤氣放散塔異地重建項目、技改項目和煉鋼廠一係列一次除塵達標排放改造等項目,均高質量按期順利投用。
精心策劃,用心準備。設備管理部作為本次年修的牽頭部門,堅持以“安全至上、環保並重、質量第一、進度受控”為宗旨,紮實推進檢修項目安全、質量和施工方案落實落地,如:針對設備運行中的各類隱患,消缺方案明確、措施到位,責任到人,通過前期籌備和協調,為提前順利完成年修創造條件。

煉鋼廠作為年修實施方,提前62天開始精心準備,按計劃節點進行項目立項、備件資材申報、xiangmufanganbianzhidengbadazhunbeigongzuo。tongshiqidongnianxiutiantiandu,meirijianzhagongzuoqingkuang。nianxiukaishihou,liangangchangmeitianzhaokainianxiuanquanxietiaotiantiandu,jishichuligezhongwenti。liangangchanglingdaoshenxianshizu,24小時輪守值崗,督促年修工作順利進行。

保障到位,效率提升。此次1號轉爐年修推進以人為本,提前進行生產現場製冷設備檢修,並發放防暑降溫物品,同時進行高溫中暑應急演練。現場配備8台冷風機、放fang置zhi冰bing櫃gui供gong參can戰zhan人ren員yuan使shi用yong,並bing在zai現xian場chang協xie調tiao空kong調tiao休xiu息xi室shi,為wei年nian修xiu提ti供gong了le有you力li的de後hou勤qin保bao障zhang。同tong時shi,各ge級ji領ling導dao赴fu年nian修xiu現xian場chang慰wei問wen在zai高gao溫wen下xia奮fen戰zhan在zai一yi線xian的de公gong司si員yuan工gong和he施shi工gong單dan位wei建jian設she者zhe,為wei檢jian修xiu人ren員yuan打da了le一yi劑ji“強心針”。
“年修時間緊、任務重,煉鋼廠全體員工齊心協力,迎難而上,努力沒有白費,我們提前48小時完成了本次年修,為順利實施3號爐年修積累了經驗、打好了基礎。同時,由重慶大學團隊牽頭攻關的EC噴槍科研項目氮氣介質內混噴槍已經投用,降低氮氣消耗效果明顯。”煉鋼廠副廠長(主持工作)黃崗表示。
“行百裏者半九十”。設備管理部和煉鋼廠將認真總結1號轉爐年修的經驗,齊心協力、快速高效推進3號轉爐年修工作,安全、優質完成本次煉鋼廠係列年修任務,為後繼煉鋼高效化生產提供堅強保證。(王成剛 劉浩)
來源:中國冶金報-中國鋼鐵新聞網
編輯:溫曉霞
相關文檔
版權說明
【2】 凡本網注明"來源:XXX(非中國鋼鐵新聞網)"的作品,均轉載自其它媒體,轉載目的在於傳遞更多信息,並不代表本網 讚同其觀點,不構成投資建議。
【3】 如果您對新聞發表評論,請遵守國家相關法律、法規,尊重網上道德,並承擔一切因您的行為而直接或間接引起的法律 責任。
【4】 如因作品內容、版權和其它問題需要同本網聯係的。電話:010—010-64411649
地址:北京市朝陽區安貞裏三區26樓 郵編:100029 電話:(010)64442120/(010)64442123 傳真:(010)64411645 電子郵箱:
中國冶金報/中國鋼鐵新聞網法律顧問:大成律師事務所 楊貴生律師 電話: Email:
中國鋼鐵新聞網版權所有,未經書麵授權禁止使用 京ICP備07016269號 京公網安備11010502033228
